新規:禁止墊資施工、廢止以審計結果為竣工結算依據, 不合理趕工期構成犯罪的,依法追究刑事責任!

來源:本站發布時間:2023-02-21 09:38:43點擊量:243

如今的工程行業競爭激烈,一些項目還存在要求墊資施工,以審計名義拖延支付工程款。

“以審計結果作為建設工程竣工結算依據”的出發點,本是為了保護國有資產不流失、監督財政資金合理使用。

而一些工程的建設單位,以等候審計結果為由,拖延工程結算時間,進而拖延支付工程款,使施工企業不堪負重,并直接影響對材料、設備供應商及勞務企業的款項結算和支付。

2019年,國務院公布了《政府投資條例》,2019年7月正式起施行。

該《條例》是我國政府投資領域第一部行政法規,明確禁止“施工單位墊資”、要求及時辦理竣工決算,其效力不是普通部委文件可比的:

一、禁止“墊資施工”:政府投資項目不得由施工單位墊資建設。

二、不得隨意壓縮工期:政府投資項目應當按照國家有關規定合理確定并嚴格執行建設工期,任何單位和個人不得非法干預。

三、要求施工單位對政府投資項目墊資建設、無正當理由不實施或者不按照建設工期實施已批準的政府投資項目,對負有責任的領導人員和直接責任人員依法給予處分。

四、及時竣工決算:應當按照國家有關規定進行竣工驗收,并在竣工驗收合格后及時辦理竣工財務決算。

五、違反本條例規定,構成犯罪的,依法追究刑事責任。

隨后,國家發展改革委官網發布“關于做好《政府投資條例》貫徹實施工作的通知”,要求各地:

一、全面清理不符合《條例》的現行制度。

1、 對政府投資方向、資金籌措、投資方式、決策程序、投資計劃、概算控制等方面違反《條例》的內容,一律要統一到上位法的規定上來。

2、有關規定的主要內容違反《條例》的,應當予以廢止;

3、個別條款與《條例》不一致的,應當進行修訂;

二、清理范圍:與政府投資相關的部門規章、地方政府規章、規范性文件,都應納入清理范圍。

三、進度要求:

1、自2019年7月1日之日起,政府投資管理規定與《條例》規定和精神不一致的,一律停止執行,相關工作以《條例》規定為準。

2、 國家和各省級發展改革部門要于2019年7月1日之前,確定需要清理的部門規章、地方政府規章、規范性文件清單及清理意見;

3、2019年12月31日之前,完成修訂、廢止程序。

擴展閱讀

早在2017年全國人大常委會法工委復函《關于對地方性法規中以審計結果作為政府投資建設項目竣工結算依據有關規定提出的審查建議的復函》。該復函提出:

經過充分調研和征求意見,認為地方性法規中直接以審計結果作為竣工結算依據和應當在招標文件中載明或者在合同中約定以審計結果作為竣工結算依據的規定,限制了民事權利,超越了地方立法權限,應當予以糾正。

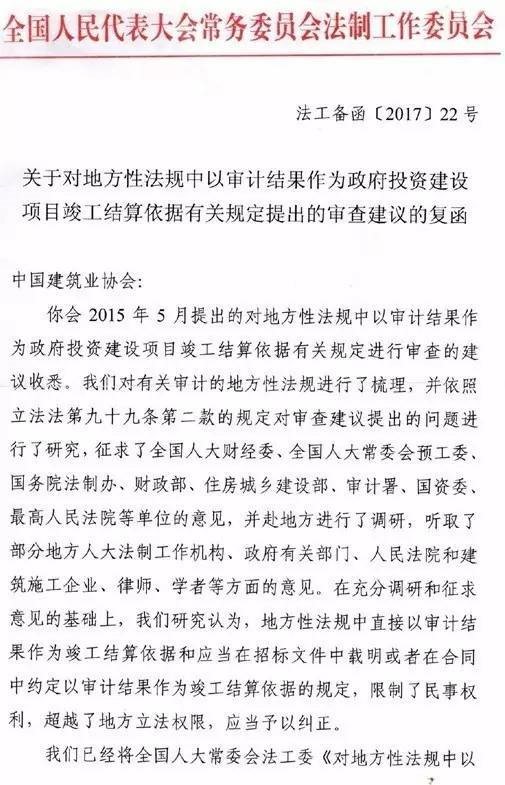

新規:禁止墊資施工、廢止以審計結果為竣工結算依據, 不合理趕工期構成犯罪的,依法追究刑事責任!.jpg

事件經過:

2013年

中建協聯合26家地方建筑業協會和有關行業建設協會兩次向全國人大常委會申請對規定“以審計結果作為工程竣工結算依據”的地方性法規進行立法審查,并建議予以撤銷。


2015年5月

中建協再次向全國人大常委會法工委提交申請,進一步說明這一地方性法規給施工企業造成的經濟損失,引起了法工委的高度重視。


2017年2月

法工委印發《對地方性法規中以審計結果作為政府投資建設項目竣工結算依據有關規定的研究意見》,要求各省、自治區、直轄市人大常委會對所制定或者批準的與審計相關的地方性法規開展自查,對有關條款進行清理糾正。


2017年6月

法工委復函《關于對地方性法規中以審計結果作為政府投資建設項目竣工結算依據有關規定提出的審查建議的復函》。該復函提出,經過充分調研和征求意見,認為地方性法規中直接以審計結果作為竣工結算依據和應當在招標文件中載明或者在合同中約定以審計結果作為竣工結算依據的規定,限制了民事權利,超越了地方立法權限,應當予以糾正。


目前,各地對相關條款的清理修訂在抓緊落實。

制定機關不管是否接受,都要及時糾正

全國人大常委會法工委收到公民、組織提出的審查建議后,每件都要登記造冊且都要有編號,因此絕對不會出現石沉大海的現象。

通常,收到審查建議后,登記之后要進行梳理,看是否屬于審查范圍。如果不屬于全國人大常委會審查范圍,會轉送相關部門,轉送同時也會發轉送函,要求相關部門把結果反饋審查建議人,必要時也要向全國人大常委會反饋。

納入審查范圍的,全國人大常委會會將審查建議發送給行政法規、地方性法規、司法解釋的制定機關,國務院、兩高、地方人大等,要求在規定期限內作出說明、反饋意見,限十五天或一個月。

制定機關收到審查建議后,如果表示有問題要糾正,問題就解決了。如果制定機關認為沒有問題,程序并不算結束。全國人大常委會法工委會將審查建議發送有關部門,請他們提出意見。如果各方意見一致,法工委會以此為基礎形成審查研究意見。如果意見出現較大分歧,則還會再召集各有關方面在一起開座談會,進行溝通研究。此外,還可能約談制定機關相關負責人,也可能會約審查建議人面對面聽取意見。重大的涉及面廣的問題,還可能到地方調研。Z后,根據各方面意見,形成審查研究意見,發送給制定機關。

“收到要求予以糾正的審查研究意見后,制定機關不管是否接受,都要及時予以糾正?!绷胡椪f,對于問題法規糾正或者廢止,制定機關要明確給出意見,比如是否納入當年立法計劃當中。Z后,這個結果會反饋給審查建議人,還會抄送給有關方面。全部流程大約在三個月左右。

“公民、組織提出的審查建議,處理完成之后都會對社會公開?!绷胡椞岬剑舜蝹浒笇彶閳蟾媸状翁嵴埲珖舜蟪N瘯徸h,是讓備案審查工作顯性化,讓制定機關真正意識到自己制定的規范性文件處在常委會監督下,隨時有可能會被糾正。

備案審查終極目標,不在于糾正誰或者否定誰,而是通過糾正相關規范性文件促使其與憲法法律保持一致,保障憲法法律得以正確有效實施,從而維護國家法制統一,防止政出多門、法出多門。
